Планирование производства на предприятии: описание процесса, цели, задачи, факторы и этапы составления плана производственной программы
Обновлено:
Статья описывает процесс планирования производства, включая цели, задачи, ключевые факторы и последовательные этапы составления производственной программы. Рассматриваются стратегический, тактический и оперативный горизонты, методологии MRP, ERP, APS, а также типичные ошибки и способы их предотвращения.
Горизонты и ключевые этапы планирования производства
Планирование по горизонтам

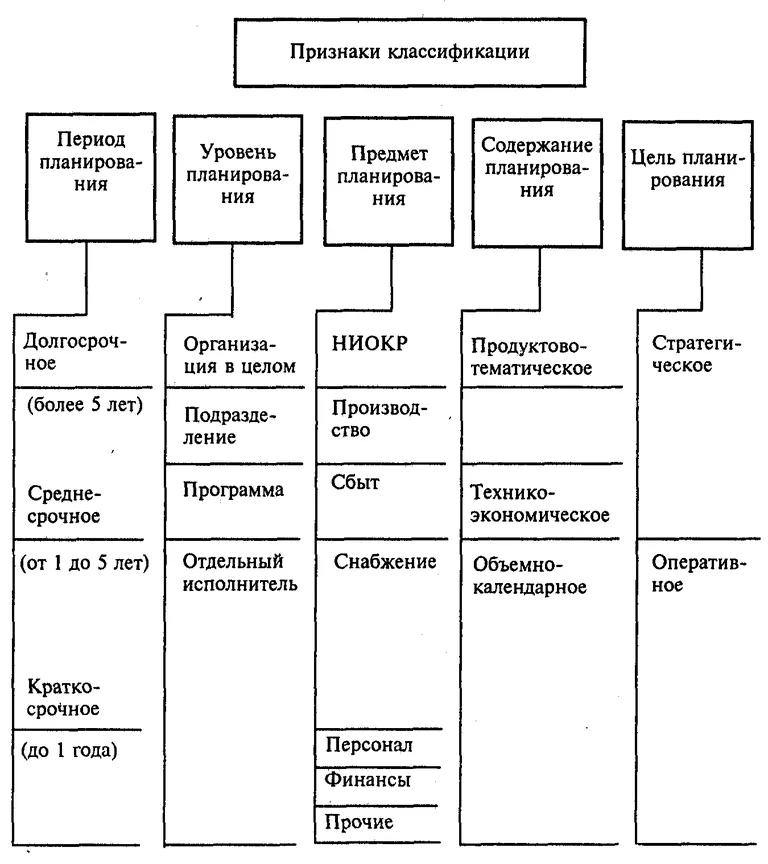

Производственное планирование делится на три временных горизонта, каждый из которых решает свои задачи:
- Стратегический горизонт – планирование на годы вперёд. На этом уровне определяются направления развития предприятия, масштабные инвестиции в новое оборудование, расширение производственных мощностей и формируются долгосрочные цели.
- Тактический горизонт – планирование на месяцы‑кварталы. Здесь происходит закупка сырья, распределение доступных мощностей между продуктами, формирование планов загрузки цехов и подготовка к сезонным колебаниям спроса.
- Оперативный горизонт – планирование на дни‑смены. На этом уровне составляются почасовые задания для рабочих групп, контролируются текущие загрузки станков и оперативно реагируют на отклонения от плана.
Разделение по горизонтам позволяет согласовать стратегические цели с ежедневными операциями и избежать разрыва между долгосрочными планами и реальными возможностями производства.

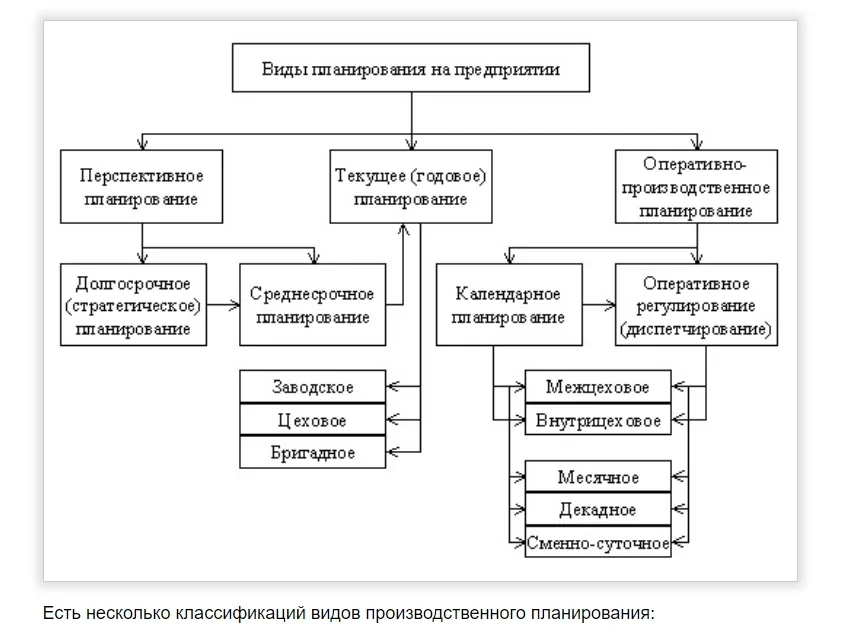

Этапы планирования производства
Прогнозирование спроса
Анализируются рыночные тенденции, исторические данные продаж и планы клиентов. На основе полученных цифр формируется объём выпуска, который необходимо обеспечить в выбранный период.Определение нормативов
Рассчитываются нормы расхода сырья, материалов и времени работы оборудования на единицу продукции. Эти нормативы служат базой для оценки ресурсных потребностей и формирования себестоимости.Составление производственной программы
Общий объём заказов распределяется по цехам и линиям с учётом их специализации и доступных мощностей. Программа фиксирует жёсткие сроки поставки, что упрощает последующий контроль.Балансировка мощностей
Проверяется, достаточно ли персонала, станков и вспомогательных ресурсов для выполнения программы. При выявлении узких мест проводится перенастройка графиков, привлечение дополнительного персонала или перераспределение нагрузки между линиями.Диспетчеризация и контроль
На каждый рабочий день формируются сменно‑суточные задания. Осуществляется мониторинг их выполнения, фиксируются отклонения и вносятся корректировки (перераспределение задач, ускорение поставок сырья и т.п.).
Эти этапы образуют цикл, который повторяется каждый плановый период, позволяя поддерживать производственный процесс в согласованном состоянии.
Цели и практические результаты
Главные цели планирования производства – минимизация издержек, исключение простоев и обеспечение своевременного выполнения заказов. На практике это проявляется в следующих результатах:
- Сокращение времени простоя оборудования за счёт точного распределения загрузки и своевременного обслуживания.
- Снижение затрат на хранение сырья и готовой продукции благодаря согласованному графику поставок и отгрузок.
- Повышение уровня удовлетворённости клиентов за счёт надёжного соблюдения сроков поставки.
Например, компания «Технопром» после внедрения трёхуровневой системы планирования сократила средний простой станков на 15 % и уменьшила общие производственные издержки на 8 % в течение первого года. Такие результаты подтверждают, что системный подход к планированию позволяет согласовать стратегические цели с ежедневными операциями и обеспечить устойчивую конкурентоспособность предприятия.
Методологии и технологические инструменты: от классических систем к современным решениям
Классические методологии планирования
Традиционные системы управления производством опираются на три базовых подхода:
- MRP (Material Requirements Planning) – расчёт потребности в материалах и комплектующих на основе фиксированного производственного графика.
- ERP (Enterprise Resource Planning) – интегрированная автоматизация финансов, логистики, продаж и производства, объединяющая данные из разных подразделений компании.
- APS (Advanced Planning and Scheduling) – алгоритмы динамического оперативного планирования и оптимизации загрузки оборудования в реальном времени, но при этом часто работают с предзаданными параметрами.
Эти методологии сформировали основу планирования в большинстве отраслей и остаются фундаментом для большинства корпоративных ИТ‑систем.
Ограничения традиционных подходов в 2026 году
К 2026 году выявлены ключевые недостатки классических решений:
- Статичность – расчёты выполняются по заранее построенным прогнозам, что делает систему нечувствительной к быстрым изменениям спроса.
- Задержка принятия решений – обновление планов происходит пакетно (раз в неделю или месяц), что приводит к отставанию от реального состояния производства.
- Зависимость от фиксированных прогнозов – любые отклонения от прогноза (например, сбой поставки или неожиданный рост заказов) требуют ручного вмешательства и могут вызвать значительные простои.
Эти ограничения ограничивают гибкость и конкурентоспособность компаний, особенно в условиях ускоренного рыночного цикла.
Современные технологические дополнения
Для преодоления указанных проблем в планировании активно внедряются следующие технологии:
- IoT‑датчики станков – непрерывный ввод данных о статусе и доступности оборудования, что позволяет мгновенно учитывать простои или изменения в производственной мощности.
- AI‑модули и предиктивная аналитика – автоматическая перестройка графика при возникновении сбоев, выявление скрытых узких мест и прогнозирование их влияния на сроки выполнения заказов.
- Digital Twin и сценарный анализ – создание виртуальной копии производственного процесса, позволяющей моделировать «что‑если» ситуации и оценивать риски в реальном времени.
- DDMRP (Demand‑Driven MRP) – переход от планирования по прогнозам к управлению запасами на основе фактического спроса и реальных буферов, что снижает уровень избыточных запасов и ускоряет реакцию на изменения рынка.
Эти инструменты работают совместно, превращая планирование из периодической задачи в непрерывный процесс адаптации.
Инструменты, используемые в России, и текущий тренд
Российский рынок предлагает как отечественные, так и международные решения, адаптированные к локальным требованиям:
- Отечественные ERP‑платформы – 1С:ERP, «Галактика», «Компас» предоставляют интегрированное планирование и возможность добавления специализированных модулей.
- Модули оптимизации и APS‑надстройки – GoodsForecast, Logarex, 1C:APS расширяют базовые системы аналитикой спроса и алгоритмами загрузки оборудования.
- AI‑ассистенты – инструменты для обработки «грязных» данных, автоматической генерации рекомендаций по оптимизации производства и логистики.
Тенденция 2026 года – переход от пакетных пересчётов к непрерывному обновлению планов в режиме реального времени. Это достигается за счёт интеграции IoT‑данных, облачных вычислений и AI‑модулей, которые позволяют поддерживать актуальность планов практически без задержек.
Таким образом, сочетание проверенных классических методологий с современными технологическими надстройками формирует гибкую и адаптивную систему планирования, способную отвечать требованиям динамичного рынка.

Практика в России 2026 г.: типичные ошибки, адаптация к кризису и приоритеты руководителей
Типичные ошибки в планировании и управлении цепочкой поставок
Большинство компаний продолжают использовать устаревшие схемы, которые не выдерживают современных рыночных колебаний. Наиболее распространённые недостатки:
- Жёсткая, негибкая планировка – когда расписание построено как фиксированный набор операций, любая поломка оборудования или срочный заказ приводит к полному разрушению графика.
- Слабая интеграция отделов продаж и производства – отсутствие согласованных данных о спросе и возможностях производства приводит к срывам поставок и избыточным запасам.
- Игнорирование узких мест – план часто составляется без учёта пропускной способности самого медленного участка, что делает всю цепочку уязвимой к задержкам.
Эти ошибки проявляются особенно ярко в условиях повышенной волатильности, когда даже небольшие отклонения в прогнозе способны вызвать серьёзные перебои.
Кризисные факторы, формирующие текущую реальность
Российский рынок в 2026 году характеризуется несколькими макроэкономическими и логистическими рисками:
- Усиленный эффект «хлыста» (Bullwhip) – небольшие погрешности в прогнозе спроса быстро нарастают, превращаясь в огромные избытки сырья и, как следствие, в рост затрат на хранение.
- Замораживание оборотного капитала – рост ставок ЦБ делает хранение избыточных запасов финансово невыгодным; компании вынуждены сокращать оборотный капитал до минимума.
- Непредсказуемые сроки поставок импортных комплектующих – статические планы, утверждённые заранее, теряют актуальность уже в момент их реализации, что требует мгновенного пересчёта.
Эти факторы делают традиционные «длинные» плановые циклы практически неработоспособными.
Адаптивные подходы, востребованные в 2026 году
Для того чтобы выдержать описанные риски, организации переходят к гибким методам управления:
- Agile Supply Chain – приоритетом становится скорость пересчёта планов; изменения в спросе или в состоянии оборудования учитываются в режиме реального времени.
- DDMRP (Demand‑Driven Material Requirements Planning) – производство запускается по принципу опустошения динамических буферов; система автоматически снижает закупки, когда спрос падает, тем самым уменьшая запасы.
- Сценарное планирование «Что‑если» – разрабатываются от четырёх сценариев (пессимистичный, базовый, оптимистичный, «супер‑оптимистичный») с возможностью мгновенного переключения между ними.
- APS‑системы (Advanced Planning & Scheduling) – «умные» надстройки над ERP, которые пересчитывают график до минутной точности при возникновении сбоев, позволяя сохранять производительность без длительных простоя.
Эти инструменты позволяют поддерживать план с достаточной точностью, но главное – обновлять его ежедневно.
Приоритеты директоров по производству в России (2026)
Опираясь на вышеописанные условия, руководители формируют три ключевых цели:
- Максимальная скорость пересчёта планов – план, обновляемый каждый день, даже с 80 % точностью, предпочтительнее идеального плана на месяц, который уже устарел к моменту внедрения.
- Минимизация запасов сырья – снижение уровня запасов напрямую повышает ликвидность и уменьшает расходы на хранение.
- Сохранение ликвидности (кэша) – в условиях высоких ставок ЦБ любой избыточный оборотный капитал считается риском, поэтому компании стремятся держать как можно меньше замороженных средств.
Принцип «Скорость важнее точности» становится стратегическим ориентиром: быстрый, хотя и менее точный, план обеспечивает гибкость и позволяет реагировать на изменения рынка быстрее, чем любой статичный, но «идеальный» план.

Стратегическое планирование и инвестиционные циклы: гибкие подходы к долгосрочным целям
Инвестиционный цикл и его категории
Инвестиционный цикл — это промежуток от первой затраты до полной окупаемости проекта. В зависимости от характера продукции и масштабов производства выделяют три типовых категории:
- Короткий цикл (1 мес – 1 год). Применим к лёгкому, мелкосерийному производству (пищевые товары, электроника). Плановый горизонт составляет 1‑3 мес., гибкость достигается методологиями Agile, а для управления запасами и расписанием используют DDMRP, оперативные системы APS. Быстрый переход к новым продуктам позволяет минимизировать риск устаревания.
- Средний цикл (1 год – 3 года). Характерен для машиностроения, производства стройматериалов и химической отрасли. План‑горизонт скользящий, 6‑12 мес., что позволяет балансировать мощности и проводить S&OP‑процессы. Важно учитывать смежные рынки и санкционные риски, которые могут изменить структуру спроса.
- Длинный цикл (3 год – 7+ лет). Присущ тяжёлому машиностроению, авиа‑ и судостроению, оборонному комплексу, металлургии. Плановый горизонт 3‑5 лет, используется сценарное моделирование, управление проектными рисками и теория ограничений (TOC) для выявления узких мест в цепочке создания стоимости.
Современные принципы долгосрочного планирования (2026)
- Сценарный подход. Формируются 3‑4 альтернативных сценария, отражающих возможные изменения внешних условий:
- инерционный (текущий тренд сохраняется);
- стресс‑спад — сокращение спроса на 40 %;
- дефицит импортных комплектующих;
- оптимистичный рост.
Каждый сценарий сопровождается оценкой финансовых и ресурсных последствий.
- Скользящее планирование (Rolling Planning). Горизонт планирования сдвигается вперёд каждый квартал или месяц, превращая план в живой документ, который реагирует на актуальные данные.
- Фокус на критических ресурсах. Вместо детализации номенклатуры внимание концентрируется на ограниченных ресурсах: производственные площади, ключевое оборудование, уникальные кадры, стратегические контракты на сырьё и энергоснабжение. Это повышает устойчивость к внешним шокам.
Отраслевые особенности плановых горизонтов
| Отрасль | Типичный плановый горизонт | Особенности планирования |
|---|---|---|
| Энергетика, добыча | 5‑10 лет | Инвестиции CAPEX требуют длительного возврата, высокая капиталоёмкость |
| Машиностроение, ОПК | 2‑3 года | Привязка к государственным заказам, необходимость учёта оборонных программ |
| B2B‑стройматериалы | 6‑12 мес. | Зависимость от инвестиционной активности клиентов, сезонные колебания |
| Текстиль, FMCG | 1‑полугодовой горизонт | Быстрые изменения потребительских предпочтений, необходимость гибкой реакции |
Практические шаги к гибкой системе планирования
- Определить тип инвестиционного цикла предприятия. Это базовый критерий выбора методик и инструментов.
- Подобрать соответствующие инструменты. Для короткого цикла — DDMRP и APS; для среднего — S&OP и аналитика спроса; для длинного — сценарное моделирование и TOC.
- Внедрить скользящее планирование и автоматическую реакцию на данные IoT. Платформы, интегрирующие данные о производстве в реальном времени, позволяют корректировать план без задержек.
- Регулярно проводить «что‑если»‑анализ. Обновление стратегических приоритетов на основе новых сценариев поддерживает правило «Длинный взгляд — короткие шаги»: стратегическое направление формируется на 2‑3 года вперёд, а оперативные решения по закупкам и загрузке принимаются на основе текущих сигналов.
Соблюдая эти рекомендации, компании способны сочетать долгосрочную стратегию с гибкой тактикой, минимизируя риски и повышая эффективность использования ресурсов.
Часто задаваемые вопросы
Какие горизонты планирования существуют и чем они отличаются?
Планирование делится на три уровня: стратегическое (год‑5 и более, формирует инвестиционные и рыночные цели); тактическое (месяцы‑кварталы, определяет закупки сырья, распределение мощностей); оперативное (дни‑смены, задаёт почасовые задания и контроль выполнения).
Почему традиционные MRP/ERP‑системы теряют эффективность в России в 2026 году?
Классические методы основаны на статических прогнозах и фиксированных ресурсных данных. При высокой волатильности спроса, частых логистических сбоях и санкционных ограничениях они не успевают реагировать, что приводит к избыточным запасам, дефициту и задержкам в производстве.
Что такое DDMRP и как он помогает в условиях нестабильного спроса?
DDMRP (Demand‑Driven MRP) управляет запасами через динамические буферы, а не прогнозные планы. Когда буфер опускается ниже заданного уровня, система автоматически снижает закупки и производство, что минимизирует замораживание капитала и избыток неликвидных материалов.
Какой инструмент позволяет мгновенно пересчитывать график при поломке оборудования?
Для реального времени используется APS (Advanced Planning and Scheduling) – надстройка над ERP, которая в секунды перестраивает загрузку станков, учитывая текущий статус оборудования, доступность персонала и материалы.
Как адаптировать долгосрочное планирование к высокой волатильности рынка и санкциям?
Применяют сценарный подход (мульти‑сценарии «базовый», «стресс», «оптимистичный») и скользящее планирование (обновление горизонта каждый квартал). Это позволяет быстро переключаться между планами и учитывать ограничения по сырью, финансам и импортозамещению.
